加速度!250万千瓦风电项目火爆进行中!

  初秋时节,木垒大地,百舸争先,处处涌动着无尽的生机与活力。全县上下抓项目、促投资,优服务、谋发展,锚定目标、鼓足干劲,全力以赴推进250万千瓦风电项目建设。

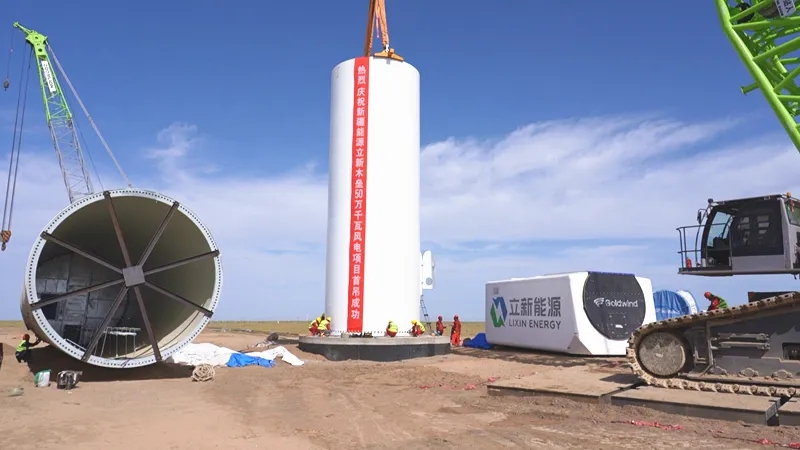

  8月23日,在木垒县老君庙南新疆能源立新木垒50万千瓦风电项目建设现场,一辆辆巨型起重机高耸入云,伴随着“滴滴”的警示声,吊臂缓缓起降,将塔筒转移到指定位置,现场一片热火朝天的施工景象。

  新疆能源立新木垒50万千瓦风电项目经理伏斌斌说:“今天吊装的5.6MW机组塔筒总高110m,叶轮直径204m,单只叶片长99米,单台机组总重量为484.55吨。截至目前,项目已经完成了80基风机基础开挖,48基风机基础浇筑。接下来,我们会每日跟踪项目推进进度,确保项目在11月30日前建成,12月15日前投产。”

  新疆能源立新木垒50万千瓦风电项目共安装80台风电机组,该项目是木垒县250万千瓦风电项目之一。木垒县250万千瓦风电项目是自治区党委、政府重点工程,也是实现“双千双百双基地”目标、年内建成全疆首个县级千万千瓦级新能源基地的主体项目,总投资82亿元,配套25万千瓦/50万千瓦时储能(10%,2小时),规划面积76.2万亩。项目建成并网后,预计年均发电量62.5亿度,可节约标准煤约187.93万吨,减少二氧化碳排放量约 623.13万吨。

  为全力推动木垒县250万千瓦风电项目高标准、高质量建设,木垒县牢固树立“项目为王”理念,不断创新工作方法,成立工作专班,深入一线主动靠前服务,全面抓好项目质量、安全等关键环节,持续压实项目包保责任,坚持项目化推进、清单化管理,全力协调项目建设过程中遇到的问题,确保项目早投产、早达效,以高质量项目建设持续夯实稳的根基、蓄积新的动能。木垒县民生工业园区产业发展局局长王多刚说:“木垒县250万千瓦风电项目372台风机基础,目前已完成垫层浇筑354基,钢筋绑扎258基,基础浇筑211基,项目整体完成率达到70%。下一步,我们将聚焦项目‘11月底建成、12月底并网发电’,力促风机设备按时间节点到场,按期吊装,按期调试,确保项目高标准实施,高质量建设。”
