总投资5.2亿元!这一风电项目并网发电倒计时!

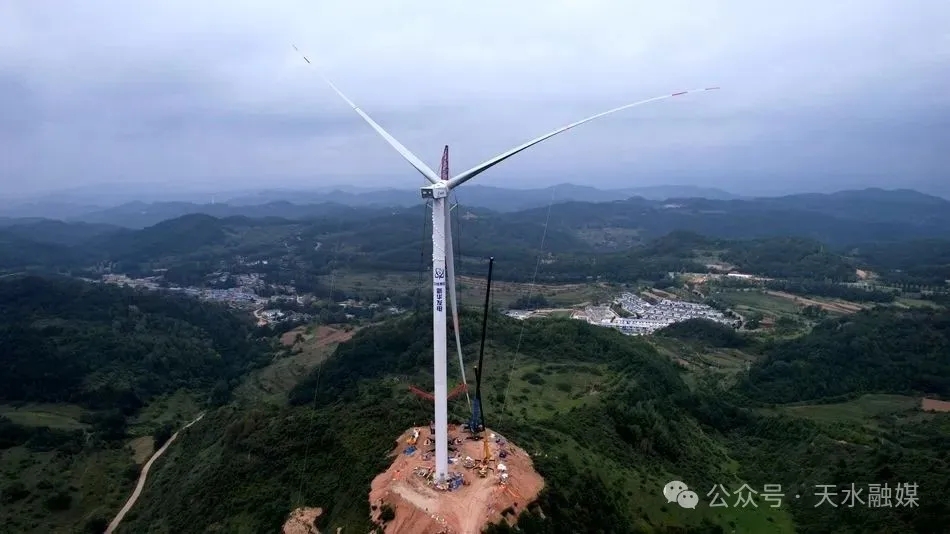

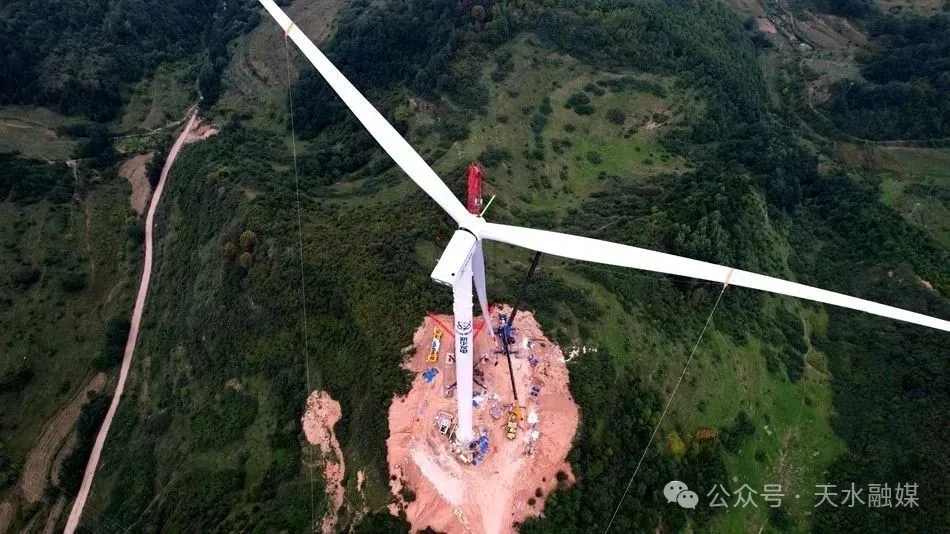

  在清水县盘龙山100MW风电项目施工现场,随着03号风机的叶轮在百米高空与机舱成功对接,标志着该项目首台风机吊装作业完成,为年底前实现全容量并网发电目标打下了基础。

  清水盘龙山100兆瓦风电属于全省“十四五”第二批新能源项目,是2024年市列重大项目,总投资5.2亿元,装机容量100兆瓦,占地面积约34亩,场址位于清水县南部,新建110千伏升压站1座,共安装20台单机5兆瓦风电机组,同步配套10兆瓦/20兆瓦时储能系统,分别涉及草川铺、陇东、丰望3个乡镇。

  项目于2023年3月底开工建设以来,已累计完成投资4亿元。目前,20个机位基础全部完成,首台风机叶片完成吊装;110千伏升压站主体已完工,正在安装机电设备;35千伏集电线路和110千伏送出线路正在架设线缆,计划今年10月底全容量并网发电。

  该项目全容量并网发电后,预计年发电量2.15亿千瓦时,年产值6619.64万元,年税收800余万元。同时与相同发电量火电厂相比,每年节约标煤7.3万吨、减少二氧化碳排放26.8万吨”。
